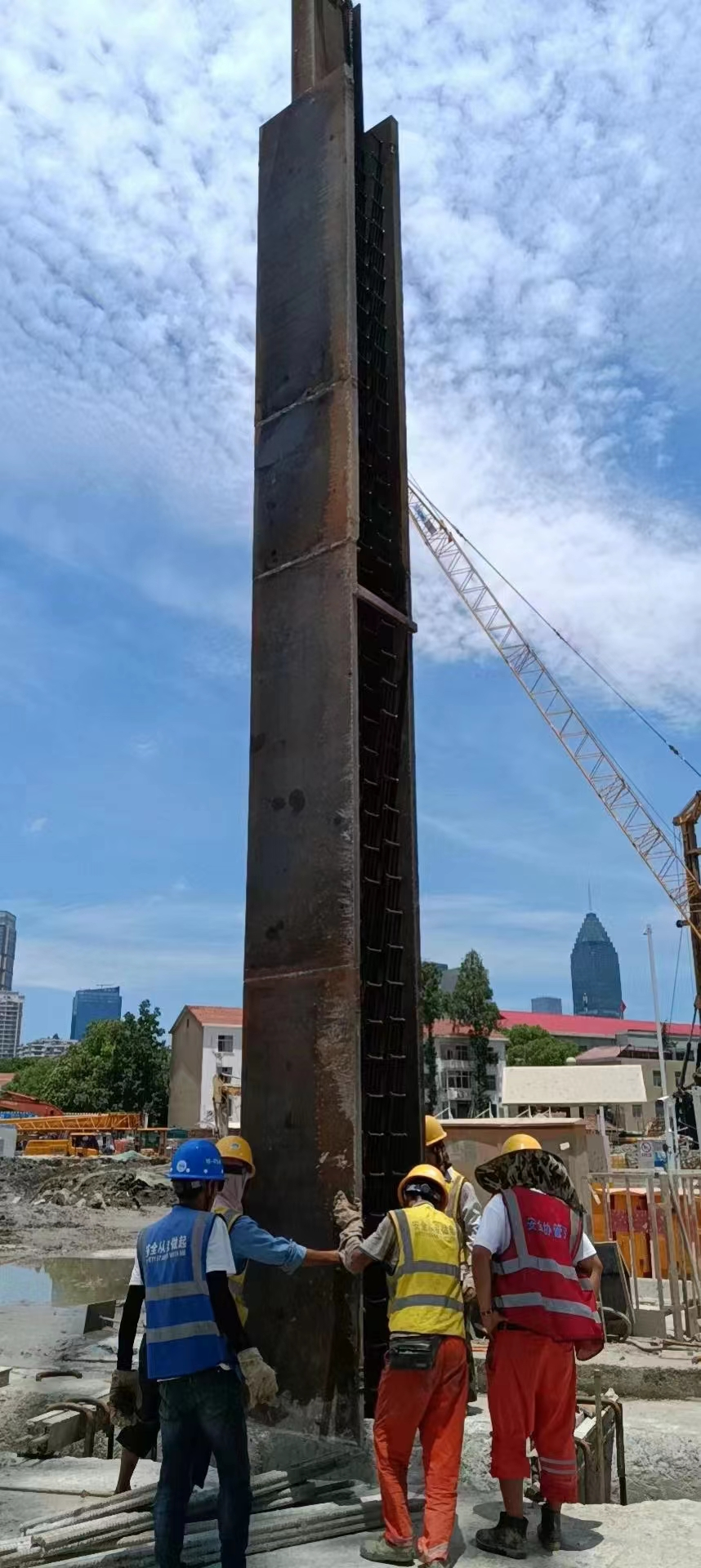

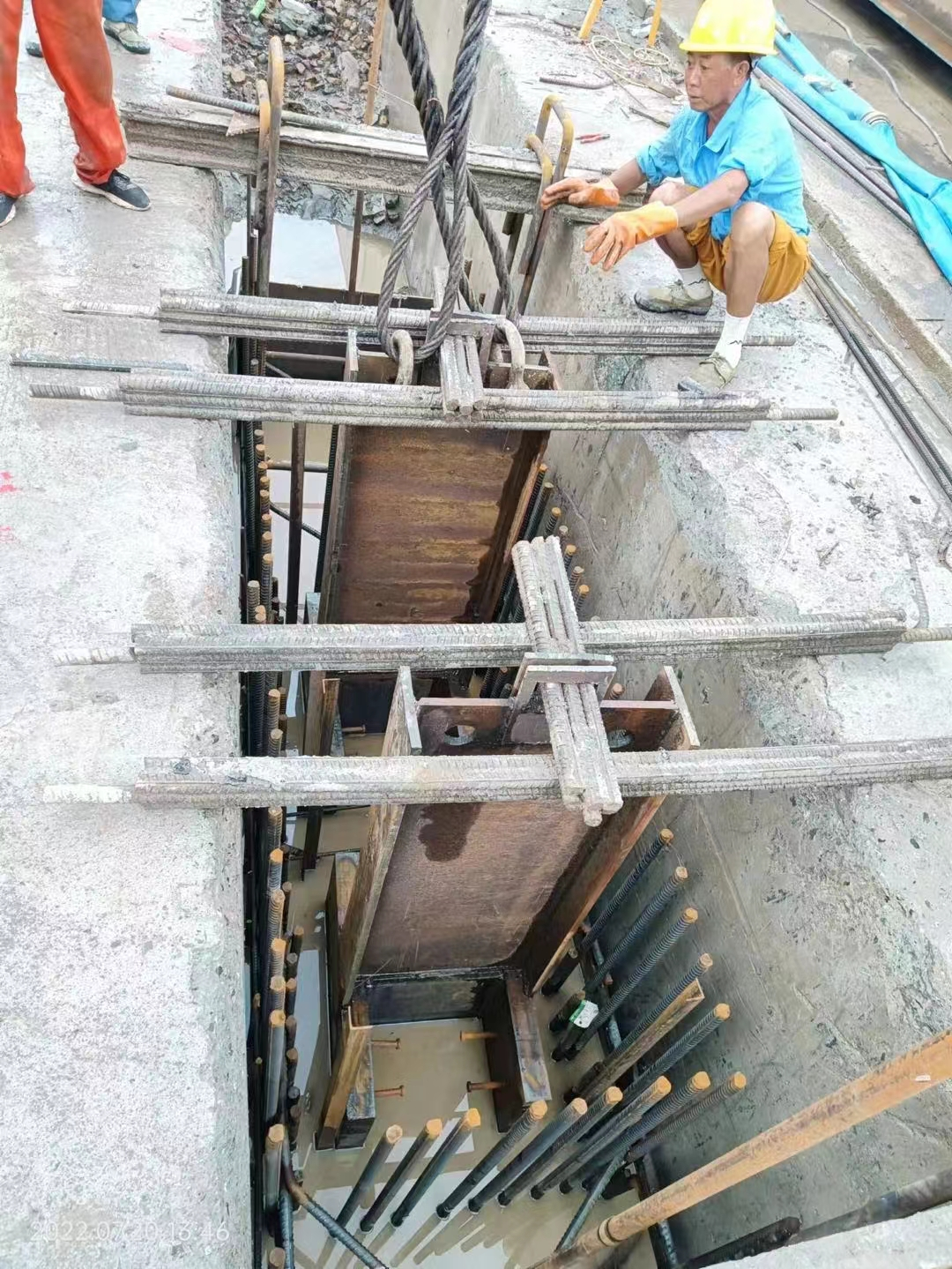

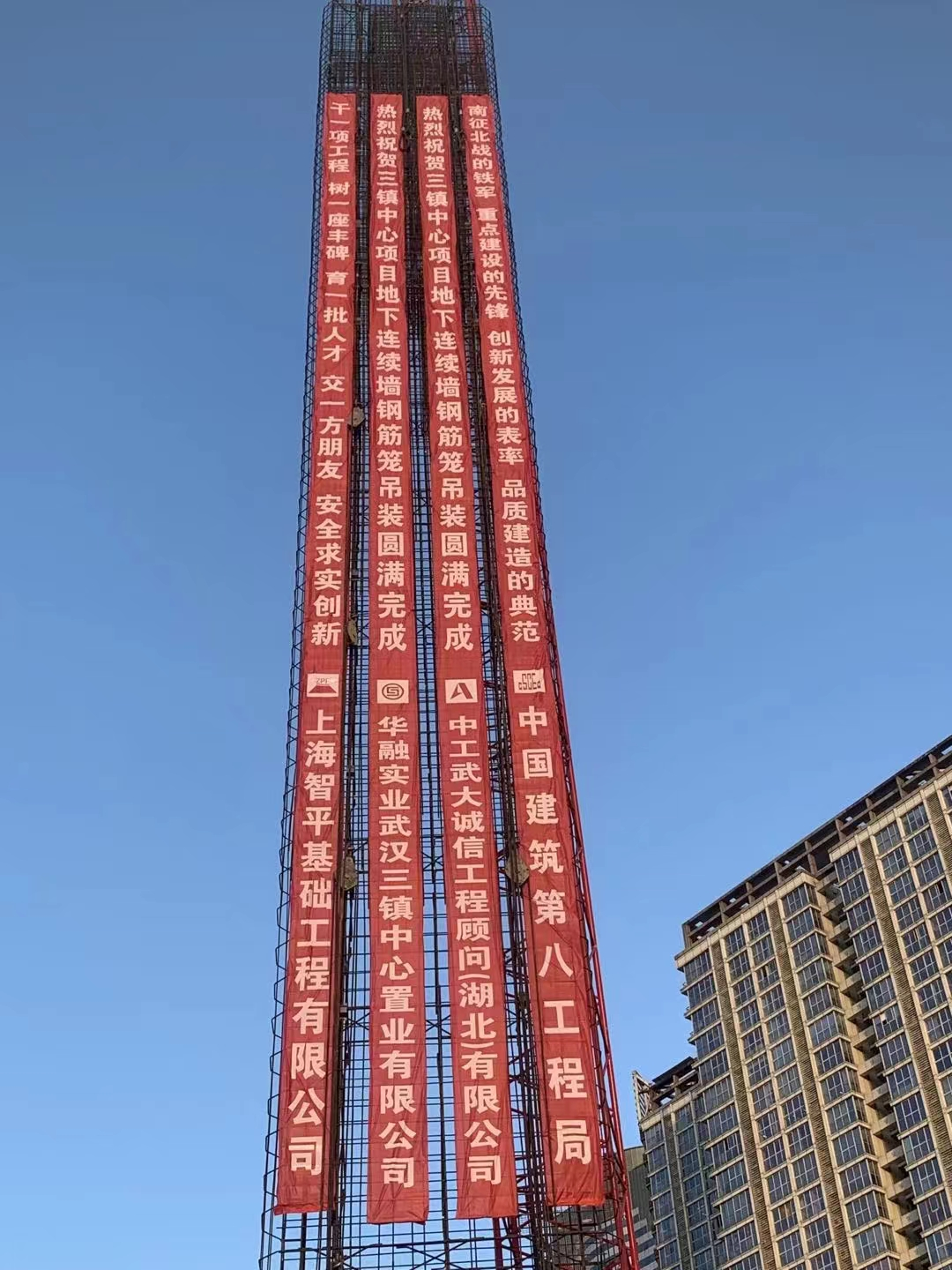

2022年7月31日下午18:18分,武汉三镇中心项目南区地下连续墙最后一幅钢筋笼(总193幅,南区第84幅,深度近60米)顺利安全起吊,标志着全长1071米的地连墙施工全部闭合,从3月18日开始施工历时近4个半月的地下围护支护工程圆满完成,为工程下一阶段共计约3000根的工程桩、支护桩、立柱桩的全面施工提供场地创造了有利条件。
项目目前桩基施工机械共10台,已施工400多根桩,还有约2600根桩需在10月中旬全部完成,工期非常紧张,下一步将是桩基施工的高峰期,进场旋挖桩机将达近19台,每日桩基平均要完成约36根。地下连墙施工的完成为工程保节点、保进度、桩基全面铺开提供了场地,也保证了施工的有序推进。
